工程項目管理軟件--施工計劃單
發布時間:2017-06-23 點擊率:3611
工程項目管理軟件根據施工計劃進行進度填報有兩種方法【外包人工單】和 【施工日志單】
兩種方法相同點:【外包人工單】和 【施工日志單】都可以進行進度的填報
不同點 :【外包人工單】除可以進行進度填報,還可以產生應付款,進入項目成本
一、部位分解

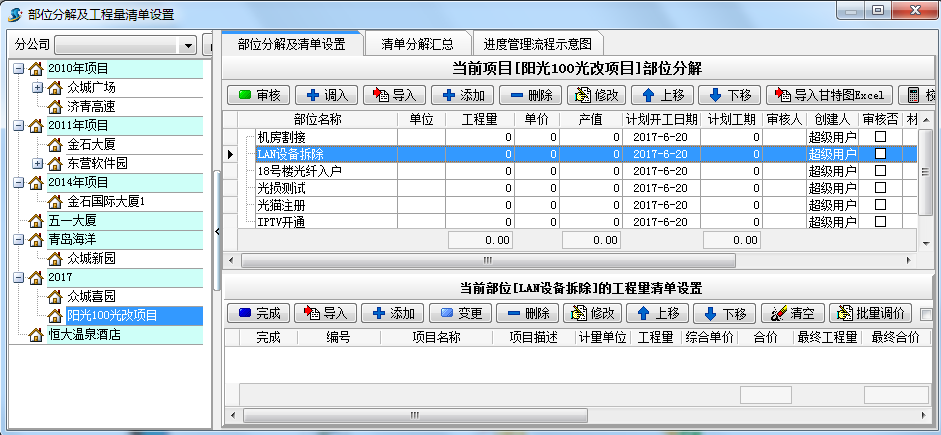

在【項目維護】中點“添加”對建立的項目按部位進行分解
如有廣聯達、品茗等軟件也可以導入到金石工程項目管理軟件內

二、建立施工計劃

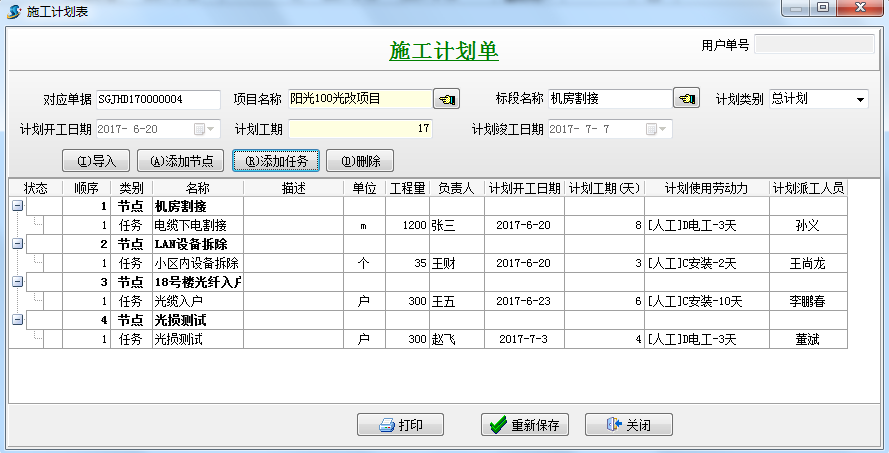

新建【施工計劃單】,先添加節點,在添加任務,輸入工程量、負責人、計劃開工日期等信息

三、進度填報

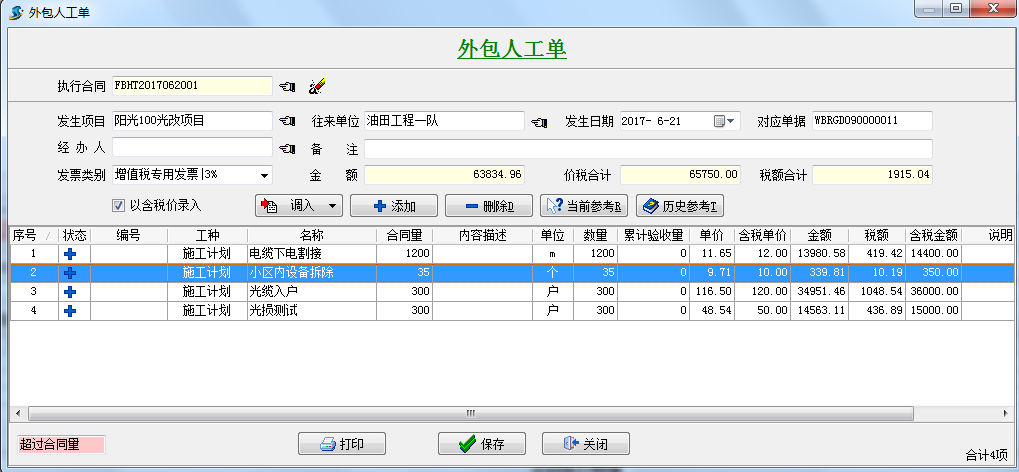

1、根據【外包人工單】

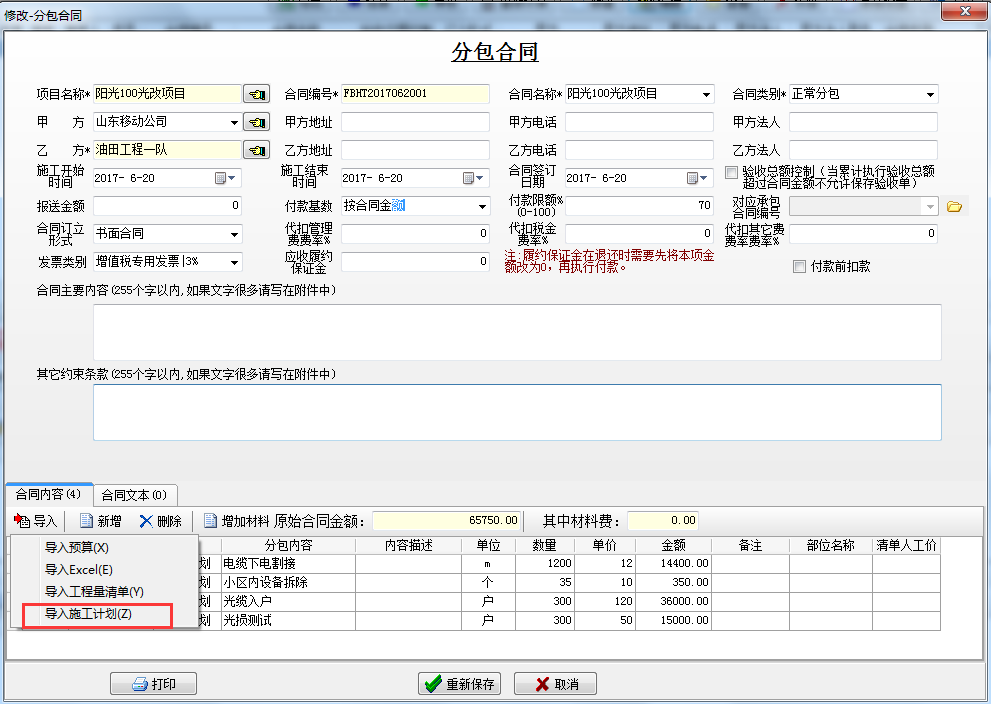

建立分包合同,導入施工計劃的內容

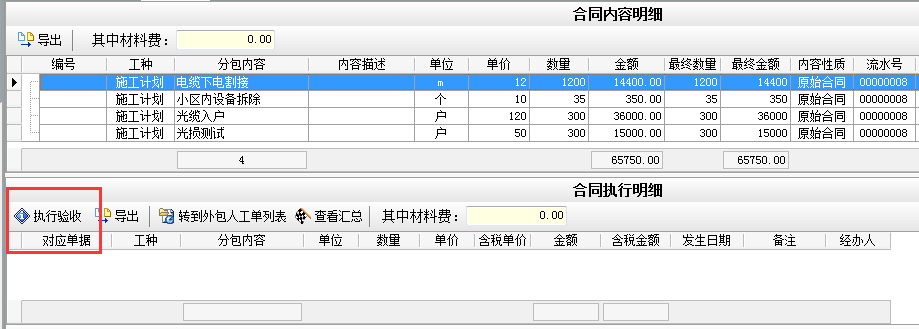

對分包內容執行驗收


2、根據【施工日志單】

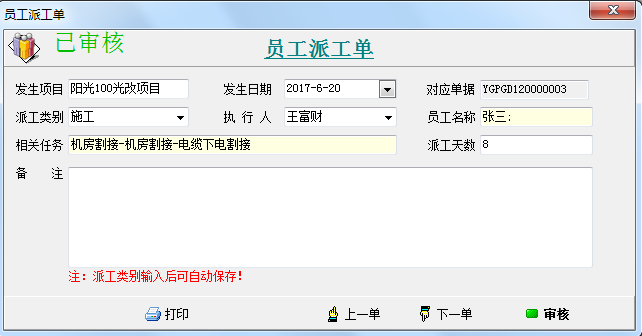

進行員工派工,新建【員工派工單】

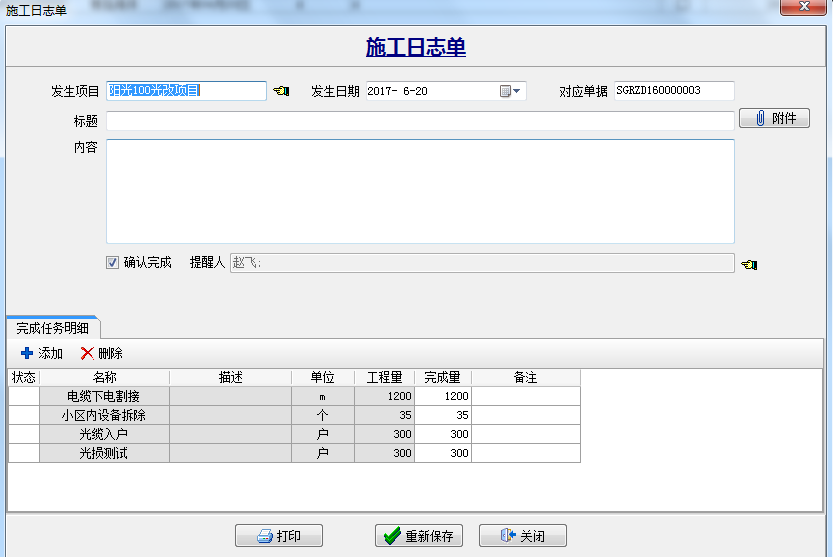

3、派工人員根據完成情況進行施工日志填報,“確認完成”打鉤可設置提醒人查看

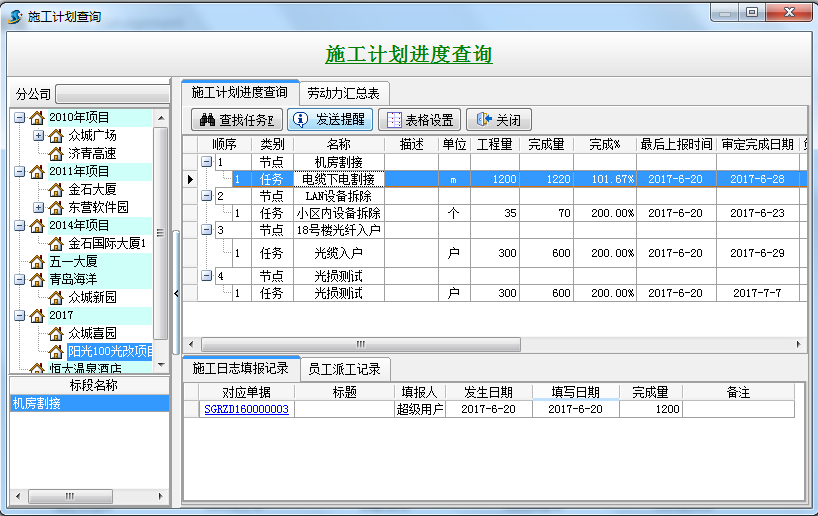

4、工程項目管理軟件施工計劃進度查詢
